沉井施工常见问题防治办法

发布时间:2015-09-11 浏览:614

1、沉井纠偏
沉井下沉过程中,当四周土质软硬不均或没有均匀抓土,使井内土面高差悬殊;或刃脚一侧被障碍物拦住;或沉井上负荷不均就易造成沉井下沉不均,形成井室倾斜,纠正倾斜可采取以下方法:
⑴如果由于四周土质不均及抓土不当造成的倾斜,可采取在下沉较慢一侧用高压水枪冲土,使刃脚悬空20cm,掏空长度宜为井边长的1/2促使该侧下沉,同时在下沉较快一侧采取多保留1/2井边长的土台,减缓此侧下沉速度,纠正偏斜,一次不能全部纠正时,可按此方法重复进行,直至符合规定误差为止。
⑵可采取在下沉较慢一侧井壁外侧注射压力水,冲击泥土造成泥浆减阻加快较高一侧沉井下沉来纠偏。当纠偏接近正常位置时应停止射水,并将沉井外壁与土之间的空隙用细土或砂填实。
2、沉井下沉过慢或不下沉
当沉井下沉速度很慢,甚至出现不下沉的情况。如因沉井侧面摩阻力过大造成,一般可在沉井外侧用0.2~0.4MPa压力水流动水针(或胶皮水管)沿沉井外壁空隙射水冲刷助沉。下沉后,射水孔用砂子填满。如因刃脚被砂砾挤实,造成刃脚下正面阻力过大,可将刃脚下的土分段均匀用高压水枪冲掉,减少正面阻力;或继续进行第二层(深40~50cm)碗形破土,促使刃脚下土失稳下沉。
3、沉井下沉过快
为防止沉井下沉过快,可采取如下措施:
⑴严格控制抓土深度(一般为30cm),不能太多,出现深的锅底。
⑵当出现突沉或急剧下沉时,可采取在沉井外壁空隙填粗糙材料(碎石、炉渣等)或填土夯实的方法,增大摩阻力,阻止沉井下沉。
⑶当发现沉井有涌砂产生流塑情况时,可采取向井内灌水,平衡动水压力,阻止流砂发生从而防止沉井急沉。
4、瞬间突沉
沉井在瞬时间内失去控制,下沉量很大,或很快,出现突沉或急剧下沉,严重时往往使沉井产生较大的倾斜或使周围地面塌陷。出现这种情况,往往有如下原因造成:
(1)在软粘土层中,沉井侧面摩阻力很小,当沉井内抓土较深,或刃脚下土层掏空过多,使沉井失去支撑,常导致突然大量下沉,或急剧下沉。
(2)当粘土层中抓土超过刃脚太深,形成较深锅底,刃脚下的粘土一旦被水浸泡而造成失稳,会引起突然塌陷,使沉井突沉。
遇到此种情况采取的预防措施有:
(1)抓土时,在刃脚部位保留约0.5~1.0m宽的土堤,控制均匀切土,使沉井挤土缓慢下沉。
(2)在粘土层中严格控制抓土深度(一般为40cm),不能太多,不使挖土超过刃脚,可避免出现深的锅底将刃脚掏空。
5、位移或扭位
沉井下沉过程中,筒体轴线位置发生一个方向偏移(称为位移),或两个方向的偏移(称为扭位)。
沉井位移多半是由于倾斜引起的,位移纠正方法一般是控制沉并不再向位移方向倾斜,同时有意识地使沉井向位移相反方向倾斜,纠正倾斜后,使其伴随向位移相反方向产生一定位移纠正,当几次倾斜纠正后,即可恢复至正确位置。如位移较大,也可有意使沉井偏位的一方倾斜,然后沿倾斜方向下沉,直到刃脚处中心线与设计中心线位置吻合或接近时,再纠正倾斜,位移相应得到纠正。
当倾斜方向不平行轴线时,纠正后则产生扭位,多次不同方向的倾斜,纠正倾斜后拌随产生位移的综合复合作用,也常导致产生偏离轴线方向的扭位。沉井位置如发生扭转,可在沉井偏位的二角偏出土,另外二角偏填土,借助于刃脚下不相等的土压力所形成的扭矩,使下沉过程中逐步纠正其位置。
五、冬季施工
1、入冬前对施工机械、设备进行一次全面检查和加固,并做好防寒措施。
2、每日及时了解天气和气温情况,建立生产调度气象记录,做好冬季施工的准备工作,及时采取防降温措施。
3、接到降温、大风及雨雪天气的通知后,及时对抓铲机及活动平台等施工设施进行加固,必要时停止作业。
4、施工机械设备均进行防寒保护,抓铲机因天气原因暂停施工时,将水箱内的水放空并进行标识。
5、做好劳保和防寒用品的发放工作。
6、如果活动平台和抓铲机上有积雪和结冰等情况及时进行清扫。
六、安全技术措施
1、施工中应严格执行国家颁发的《建筑安装工程安全技术规程》和电力建设有关安全的各项规定。
2、起重作业时,必须对工作现场工作环境、行使路线、建筑物以及物件重量等情况进行全面了解。
3、操作人员在进行起重回转、变幅、行走和吊钩升降等动作前,应鸣声示意,严格执行指挥人员信号,特种操作人员必须有特种作业安全操作证。
4、遇有六级以上大风或大雨等恶劣天气时,应停止露天作业。
5、起重机的变幅指示器、力矩***器以及各种行程限位开关等安全保护装置,必须齐全完整、灵敏可靠,不得随意调整和拆除。
6、起重机卷筒上钢丝绳应连接牢固、排列整齐,放出钢丝绳时卷筒上至少要保留三圈以上,防止钢丝绳打环、纽结、弯折和乱绳,采用绳卡固接时,数量不得少于3个,绳卡滑鞍应在钢丝绳工作时受力一侧,不得正反交错。
7、起重操作人员必须经培训、考试、发证持特种作业人员操作证,方可上岗作业。
8、作业前应全部伸出支腿,并采用方木或铁板垫实,调整水平度,锁牢定位销;
9、 起重机吊装作业时,汽车驾驶室内不得有人,重物不得超越驾驶室上方且不得在车前区吊装;
10、起重机作业时,臂杆吊物回转时动作应缓慢进行;
11、 起重机吊物下降时必须采用动力控制,下降停止前应减速,不得采用紧急制动;
12、 起重机的安全装置除应按规定装设力矩***器、超高限位器等安全装置外,还应装设偏斜调整和显示装置。
13、井上施工属高空和水上作业,必须搞好安全防护设施进行安全教育,井上工作人员要搞好个人防护措施,不适宜高空作业和不会游泳者禁止上井。
14、抓斗车,活动平台要可靠固定。
15、按沉井下沉有关施工规范施工,防止井偏,突沉,塌方等造成的安全事故。
七、质量保证措施
沉井下沉除认真执行有关质量的操作规范之外,按本工程具体情况提出以下质量保证措施。
1、建立沉井下沉施工现场指挥组,实施现场指挥,确保工程质量、安全和进度。
2、应有专业沉井下沉值班人员指挥施工。
3、在沉井下沉期间,施工人员必须按操作技术要求进行上岗,技术人员要注意观察,根据天气变化情况,控制土质的密实度和摩擦力与土质之间的相应关系,终沉到位井内的土与到位预留量相符,既不能多,但绝不能少,技术人员随时根据历沉曲线决定,要防止沉井突沉和大雨后突沉的现象发生。根据本工程的具体情况,沉井下沉施工中,特别每时每刻应注意的几项要求。①下沉的沉井四角载荷不对称,容易发生下沉难度;②下沉的沉井四角载荷不等,土的密实度低摩擦力小会影响到向一面倾斜,应引起我们对下沉的注意;③终沉始终把关,平稳、对称、均匀、稳固的进行慢沉。
4、沉井下沉时在沉井进入轨道在6m后,必须在相应平稳,纠偏中下沉。
5、沉井终沉时,随时随地注意纠偏、平稳、对称,测量人员必须跟班测量,按下沉曲线放慢下沉速度,确保沉井下沉到位达标。
6、下沉过程中,应做到均匀,对称出土,严格控制泥面高差,当出现平面位置和四角差出现偏差时应及时纠正,纠偏时不可大起大落,避免沉井偏离轴线,同时应注意纠偏幅度不宜过大,频率不宜过高。
7、测量人员必须将测量数及时交当班施工负责人和技术主管,以便及时纠偏或掌握下沉情况。

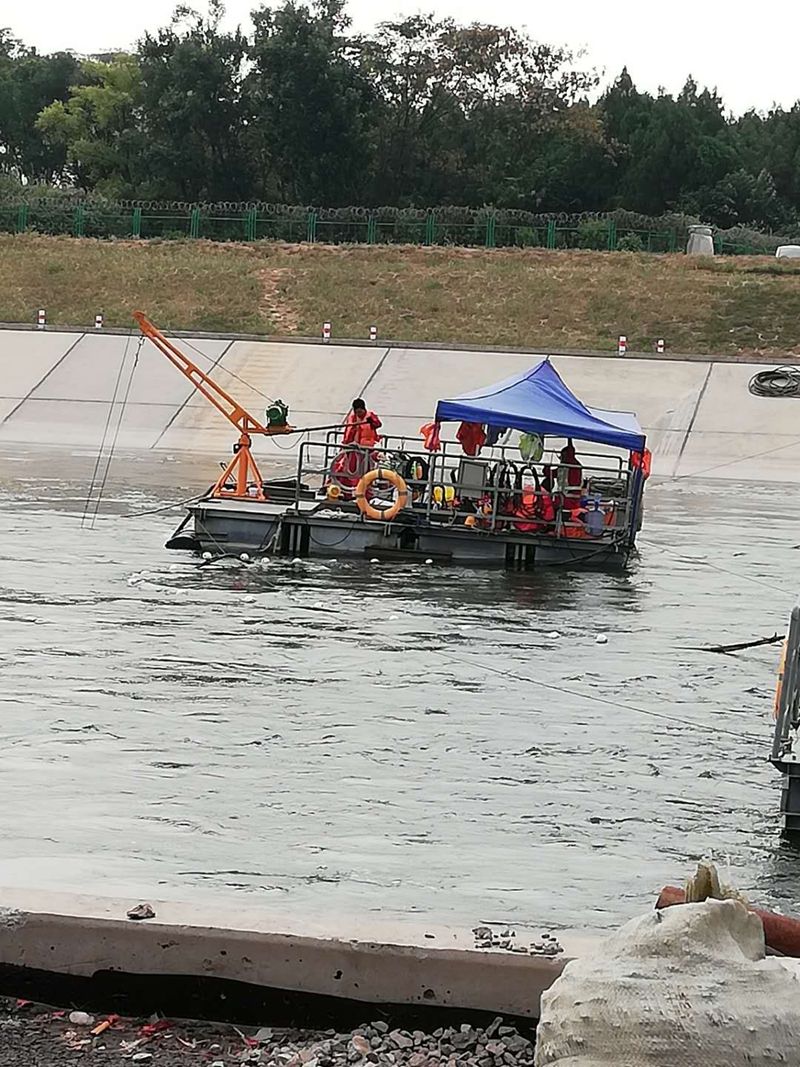

我公司受安徽蚌埠中央大厦项目部委托,对该项目生活污水井进行纠偏封底施工。沉井尺寸为10M*5M*8.5M。原施工单位进行排水下沉作业时,由于透水等种种原因,沉井未能下沉到设计标高,并且沉井标高发生偏差,南北两端相差35CM。
我公司接到任务后,潜水组和技术人员迅速到达施工现场。只用了四天时间,就将沉井纠正位置并下沉到设计标高,并且马上进行了水下沉井封底作业。过了7天砼养护期抽水后,沉井未发生漏水现象,封底混凝土标高全部达到设计要求。
关于这次沉井施工任务,业主对我方的服务质量非常满意,给予我方施工人员高度评价。在此,鸿源潜水感谢新老客户的信任和支持,我们会继续努力,让质量和服务再上新台阶!
